投资15.99亿元的青田水利枢纽工程进展如何?

2017年05月17日 16:34   来源:中国青田网   参与互动参与互动
字号:

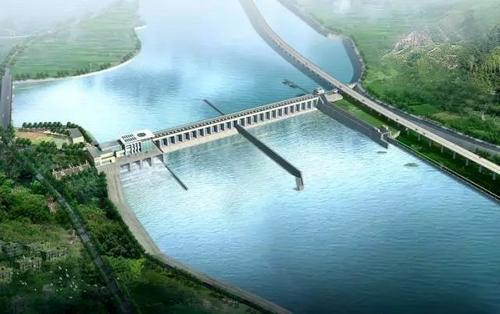

中国侨网青田水利枢纽工效果图
青田水利枢纽工效果图

  工程基本情况

  青田水利枢纽工程总投资约15.99亿元。枢纽坝址位于四都港、瓯江干流汇合处下游185m处,枢纽建筑物由泄洪闸、船闸、河床式发电厂房、左岸砼重力坝以及右岸连接建筑物等组成。工程坝址以上集水面积13810平方公里,工程正常蓄水位为7米,正常蓄水位以下河道容积3396万立方米,电站总装机容量42兆瓦,设计年发电量12656万千瓦时。工程总工期为52个月,2019年竣工。

  工程建设进展

  2015年9月,青田水利枢纽工程一期围堰施开始施工。已完成砼纵向围堰及一期上下游横向围堰全线浇筑、填筑至设计顶高程;机电厂房基础工程;泄洪闸底板工程等建设内容。

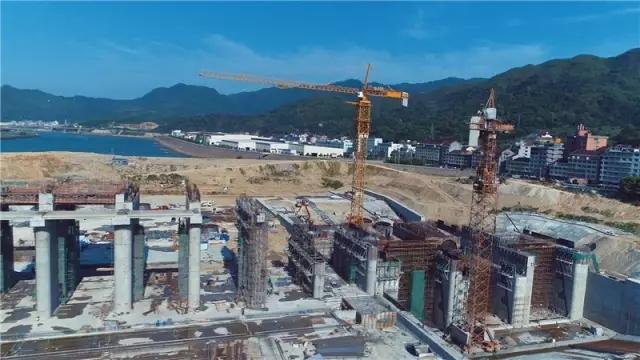

  目前,厂房机组与金属结构闸门开始制作;机电厂房、12孔泄洪闸主体工程施工中,累计完成投资7.44亿元。

2017年建设目标

  发电厂房工程

  2017年7月31日最后一台机组管型座具备安装条件;2017年8月31日基本完成发电厂房屋顶结构施工;2017年11月15日完成升压站基础施工。

  一期泄洪闸工程

  2017年5月~8月进行一期闸门及启闭机安装,8月31日基本完成一期泄洪闸主体工程;2017年9月30日完成一期泄洪闸全部工程并具备分流条件。

  二期截流戗堤填筑工程

  二期围堰戗堤填筑安排在汛后2017年10月16日至12月31日;2017年12月31日二期围堰完成戗堤截流;一期上下游横向围堰计划于2017年10月16日汛后开始拆除,12月31日拆除基本完成。

  工程建设意义 提升城市品位

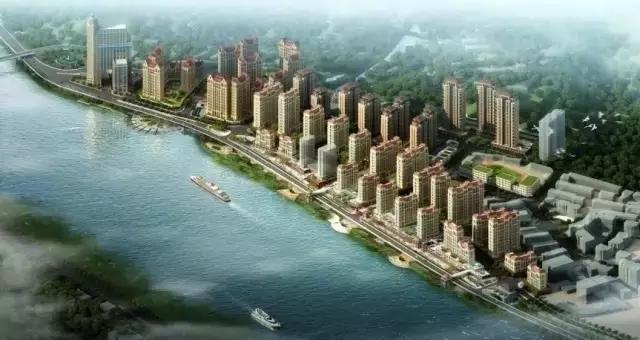

青田商贸金融小镇意向规划图

  工程建成后,瓯江上游枯水期水位高程可从原来的1至2米抬高到7米,上游将形成5.0平方公里水面面积(相当于西湖大小)的太鹤湖,夏天城区沿江两岸1千米范围内平均气温可降低1至2度。从而可大大改善城市景观、人居环境、城市水环境,有利于提高城市品位和质量,改善居民工作和生活条件。

  促进航运事业发展

  青田水利枢纽工程是集通航、排涝、发电、改善城市水环境等功能于一体的综合性重大水利项目,该工程的建设将产生巨大的社会效益、生态效益和经济效益。工程建成后,500T级内河船舶有望从温州直抵丽水,有力促进瓯江流域航运事业的发展。

  提供水资源保障

鸟瞰温溪镇

  青田水利枢纽工程建成后,可向温州市温瑞塘河地区供水,为温州市城市可持续发展提供水资源保障。

【责任编辑:韩辉】
中国侨网微信公众号入口
网站介绍 | 联系我们 | 广告服务 | 供稿信箱 | 版权声明 | 招聘启事

中国侨网版权所有,未经授权禁止复制和建立镜像 [京ICP备05004340号-12 ] [京公网安备:110102001262]
违法和不良信息举报电话:(010)68315039 举报邮箱:huaren@chinanews.com.cn

Copyright©2003-2024 chinaqw.com. All Rights Reserved

关注侨网微信
